GREENのCOOL NATURALな家

高砂市 Mさま邸

タイプ別|すべて

吹き抜け階段

建築中レポート

1. 2021年11月22日
既存住宅

現況

M様邸の建設予定地です。現在は既存の木造住宅があり、解体工事待ちの状態です。打合せや申請を進めています。

2. 2021年12月09日
設計申請業務

設計申請業務

設計図の作成も概ね終わり、建築確認と長期優良住宅の申請業務を進めています。膨大な書類と図面の量ですがこちらも一通り用意が出来ました。これから少しづつ関係部署とのやり取りを進めていきます。

3. 2021年12月15日
シンプルな外観

ガルバの外観

横張りガルバで
四角い箱が組み合わさったデザインの家。
見る角度によって
違ったデザインに見えるお家。

4. 2022年01月17日

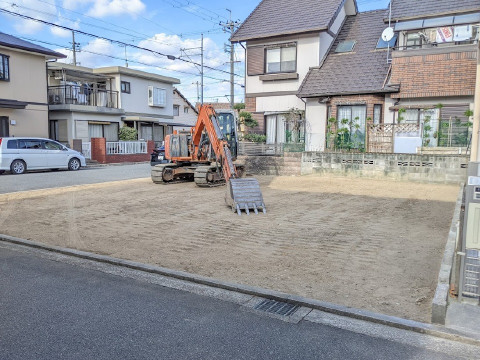

解体完了

解体完了

解体工事が終わり綺麗に整地されました。土地の引き渡しはもう少し先ですが、このあと地盤調査と地鎮祭を行う予定です。

5. 2022年01月19日
地盤調査

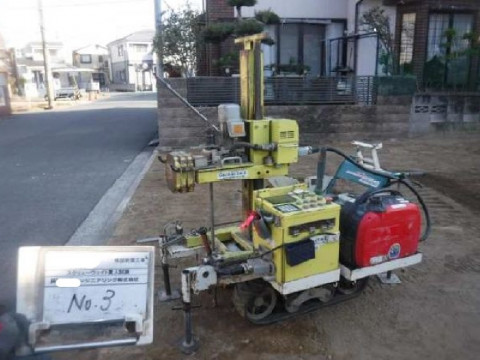

地盤調査

建物の解体が完了したとの報告を受け、地盤調査をさせていただきました。
調査結果の速報では想定通りの設計強度があるようで安心しました。これから来月末の上棟に向け工事を進めて行く予定です。

6. 2022年01月21日
縄張り

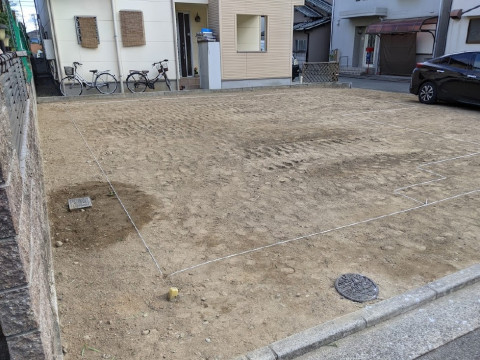

縄張り

工程が前後になりましたが、現地で縄張りを行いました。この作業で建物と敷地や隣地との関係を確認します。特に問題はないようなので設計通りに進めて行く予定です。

7. 2022年02月01日
着工

着工

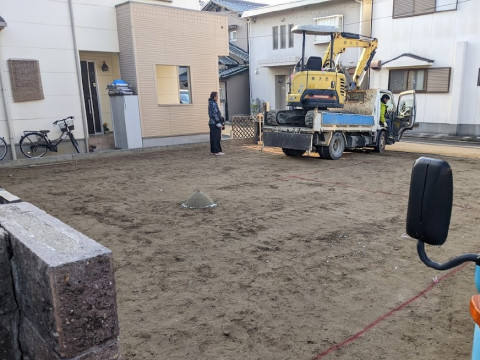

土地のお引渡しが先日完了し、今日から基礎工事が着工しました。重機が搬入され掘削に取り掛かります。

8. 2022年02月02日

捨てコン

捨てコン

掘削と捨てコンクリートの施工、墨出しが終わりました。続けて鉄筋工事を進めています。

9. 2022年02月05日

鉄筋工事

鉄筋工事

基礎の鉄筋工事が完了し配筋検査が行われました。修正箇所もなくOKをいただいたので次の工程に進みます。

10. 2022年02月07日

型枠

型枠

型枠が組み立てられ土台を取り付けるアンカーボルトもセットされました。明日コンクリートを流し込む予定です。

11. 2022年02月12日

出来形

出来形

基礎型枠が外され、基礎工事が完了しました。冬場はコンクリート養生で気温が心配されますが、幸いにも暖かい日が続き工程より早く仕上がりました。この後、外部の給排水工事に取り掛かる予定です。

12. 2022年02月17日

土台敷き

土台敷き

来週予定の上棟に先立ち大工さんが土台の取付を行いました。今回は床下換気システムを採用したので基礎断熱仕様になります。

13. 2022年02月17日
基礎断熱

基礎断熱

土台敷きと合わせて基礎断熱材を張り付けました。床下空間は1階室内とつながるため、基礎コンクリート全面に張り付けます。一般的には外周部のみ断熱材が取り付けられますが、弊社で試行錯誤の結果、この方法が一番効率的だと考えています。土台の防蟻材には薬剤ではないホウ酸系の防蟻材を使用しています。

14. 2022年02月23日

上棟準備

明石市北朝霧丘1-3788-115-902

木材の一部が運ばれ、外部足場も完成しました。予定通り明日上棟予定です。

15. 2022年02月24日

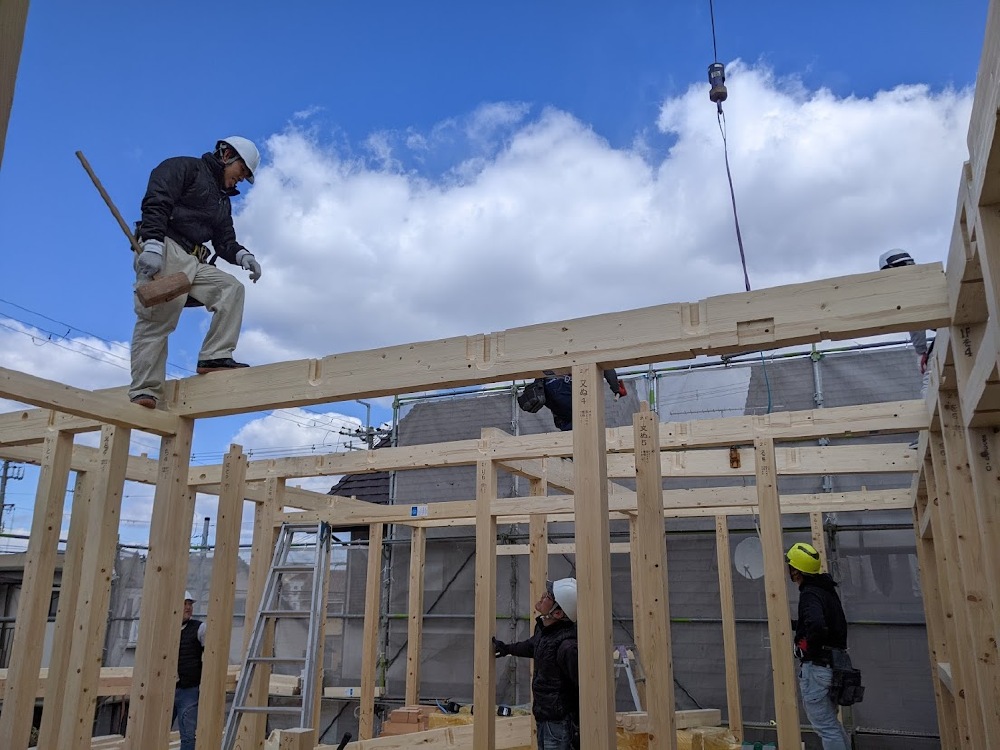

上棟①

上棟①

晴天の下、お清めの酒をいただいて上棟が始まりました。沢山の木材や合板を使いますが価格が高騰しており貴重なものです。

16. 2022年02月24日
桁上断熱

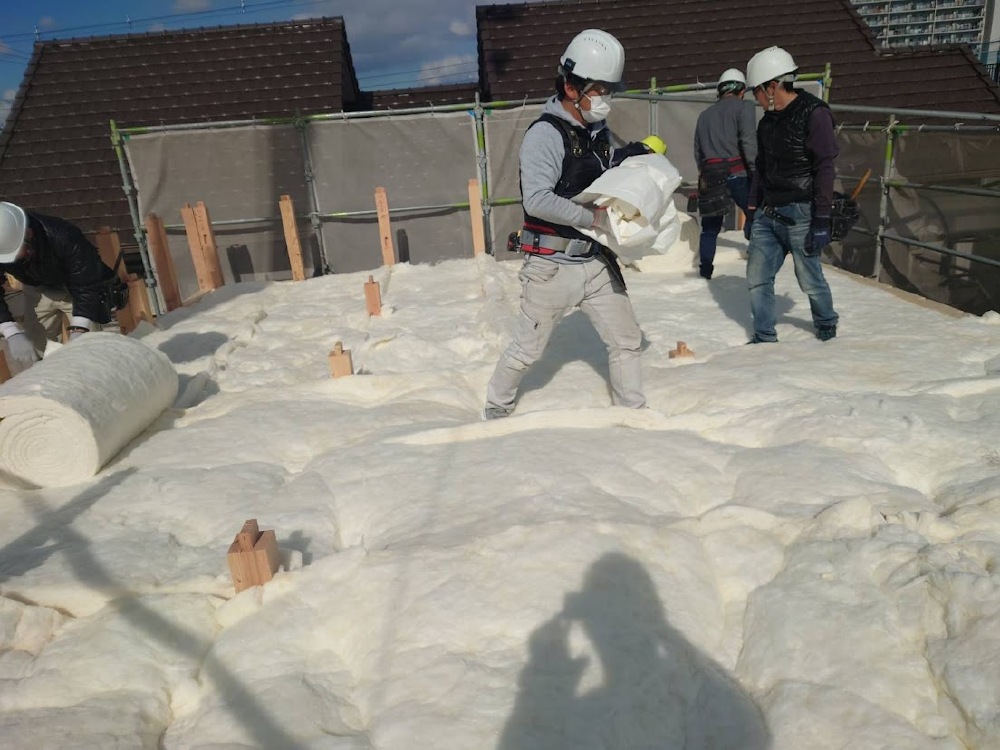

上棟②桁上断熱

小屋裏には桁上全面に合板を張り、気密・断熱工事をしています。ロール状の高性能グラスウールを2重に敷きならべます。断熱材を上から敷く事で施工性が良く確実な工事が行えます。

17. 2022年02月28日
構造

構造

外壁には構造用面材が張られ、サッシも取付も完了しました。筋交いには制震金物も取り付けられています。

18. 2022年03月03日

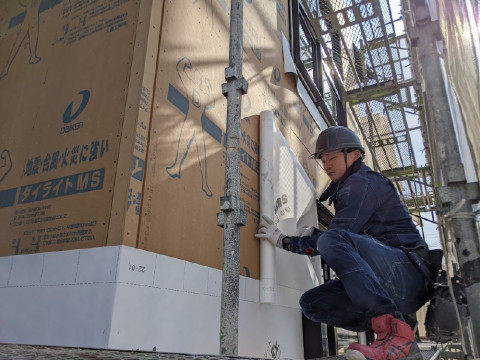

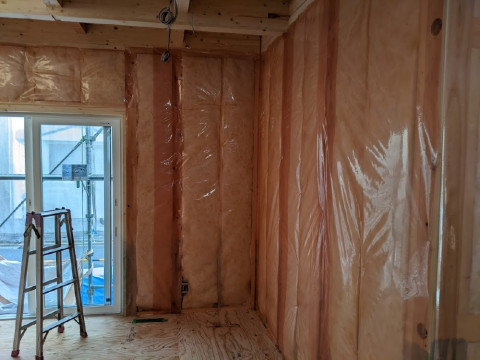

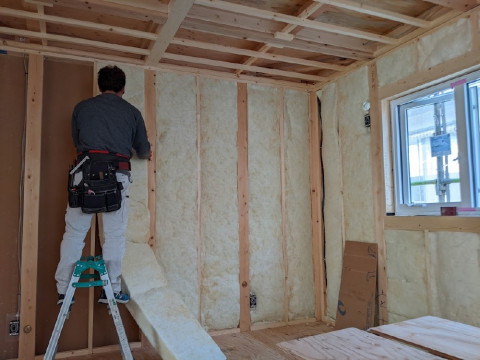

断熱材

断熱材

外壁には高性能グラスウールを充填しています。ビニールに包まれたグラスウールもありますが、こちらの方が隙間が見えるので精度の高い施工が出来ます。この後、防湿フォルムが張られる予定です。

19. 2022年03月04日
透湿防水シート

透湿防水シート

外壁には透湿防水シートが張られています。外壁下地ですが、防水工事なので大切な作業です。

20. 2022年03月12日
気密シート

気密シート

外壁に断熱材が充填されたあと気密フィルムが張られました。断熱と気密は密接な関係で、丁寧な施工をしないと性能が著しく低下してしまいます。外壁を貫通するスリーブや電気配線などの廻りも隙間がないよう細部まで処理しています。

21. 2022年03月13日

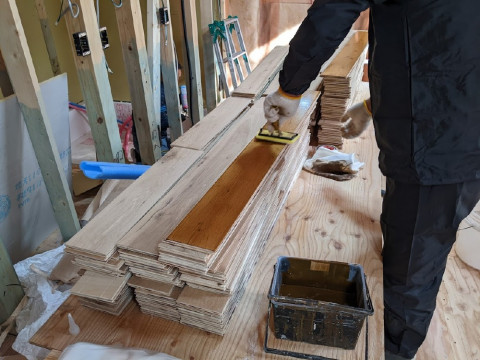

オイル塗装

オイル塗装

現場ではオーク複合フローリングにオイル塗装をしています。表面は厚貼りの突板なので見た目は無垢フローリングと変わりません。少し節も少しだけ入るのでナチュラル感いっぱいの仕上がりです。

22. 2022年03月15日

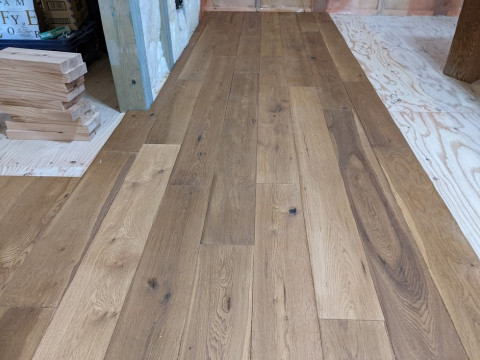

複合フローリング

複合フローリング

現場でオイル塗装された複合フローリングが張られています。小さな節や白太が少し入るのでナチュラルな雰囲気の仕上がりになります。

23. 2022年03月16日

レッドシダー

レッドシダー

玄関前の壁にはレッドシダーのパネリングが張られています。出隅・入隅・廻縁などの役物は私が予め加工したものを取り付けています。

24. 2022年03月22日

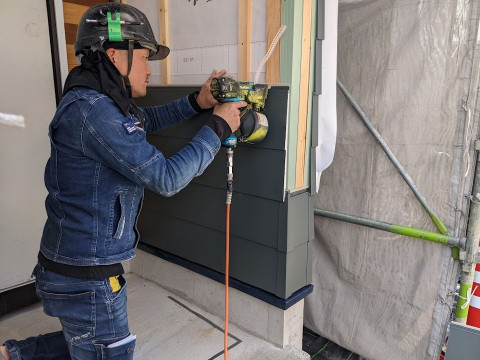

ガルバ鋼板

ガルバ鋼板

外壁にはガルバ鋼板のサイディングを張っています。最近は材料の確保が困難な状況ですが、何とか工程に間に合いました。

25. 2022年03月24日
ガルバサイディング張り

ガルバサイディング張り

外壁のサイディング工事もあと少し。傷がつきやすいので慎重に施工して頂いています。

26. 2022年04月06日
足場解体

足場解体

外部足場が取り払われました。スタイリッシュな外観で、玄関前のレッドシダーがアクセントになっています。

27. 2022年04月08日
外構工事

外構工事

北側の砂利敷きと給湯器の基礎コンクリートの施工をしました。南側は内部の工事が終わったあとに土間コンクリートを施工する予定です。

28. 2022年04月14日

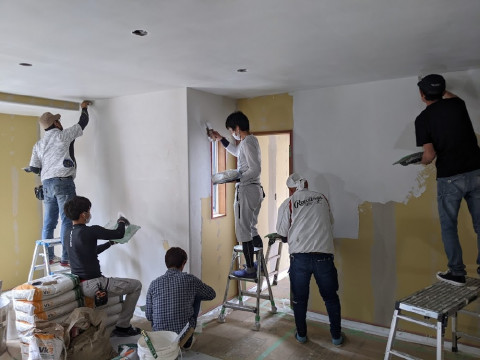

漆喰塗り

漆喰塗り

内部の壁と天井には、左官さんが漆喰を塗っています。ホールから吹き抜けまで多くの面積があるため8名もの左官さんが来てくれました。ちょっと密ですが仕上がりはとても良い感じです。

29. 2022年04月16日
漆喰壁

漆喰壁

漆喰塗り仕上げの工程がほぼ終わりました。このあと、電気や設備の器具などを取り付ける予定です。

30. 2022年04月21日

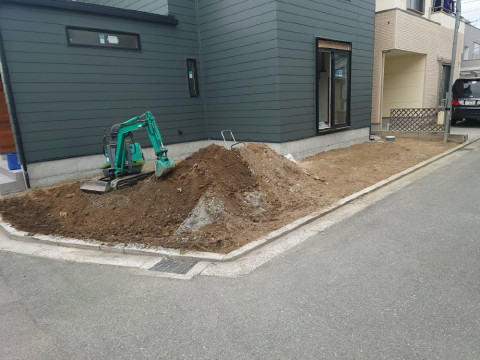

外構工事1

外構工事1

内部の工事もあと少しで、外構工事に取り掛かりました。外部は土を鋤取って土間コンクリートを打設する予定です。

31. 2022年04月25日

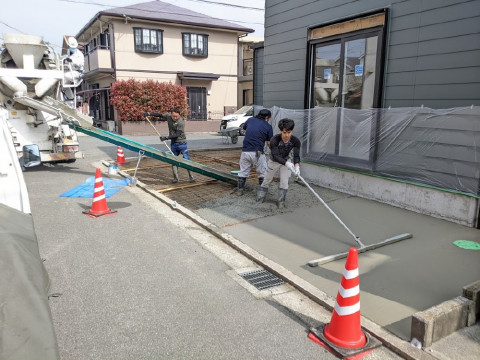

土間コンクリート打設

土間コンクリート打設

外部では土間コンクリートの打設を行いました。目地には後日、人工芝が入れられる予定です。

32. 2022年04月26日
完了検査

完了検査

内部の工事が全て完了し完了検査をしていただきました。検査では指摘事項もなく無事に終わりました。

33. 2022年04月27日

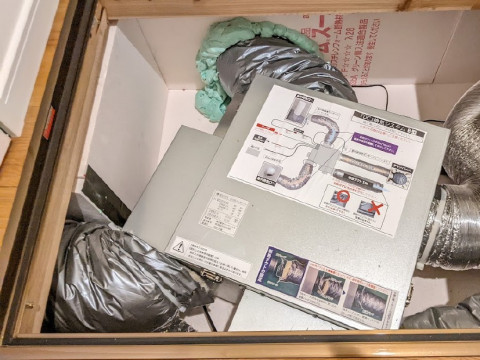

床下システム

床下システム

写真は床下に設置された第一種換気システムです。メンテナンスしやすいように床下点検口を設けています。

34. 2022年04月27日
エコキュート

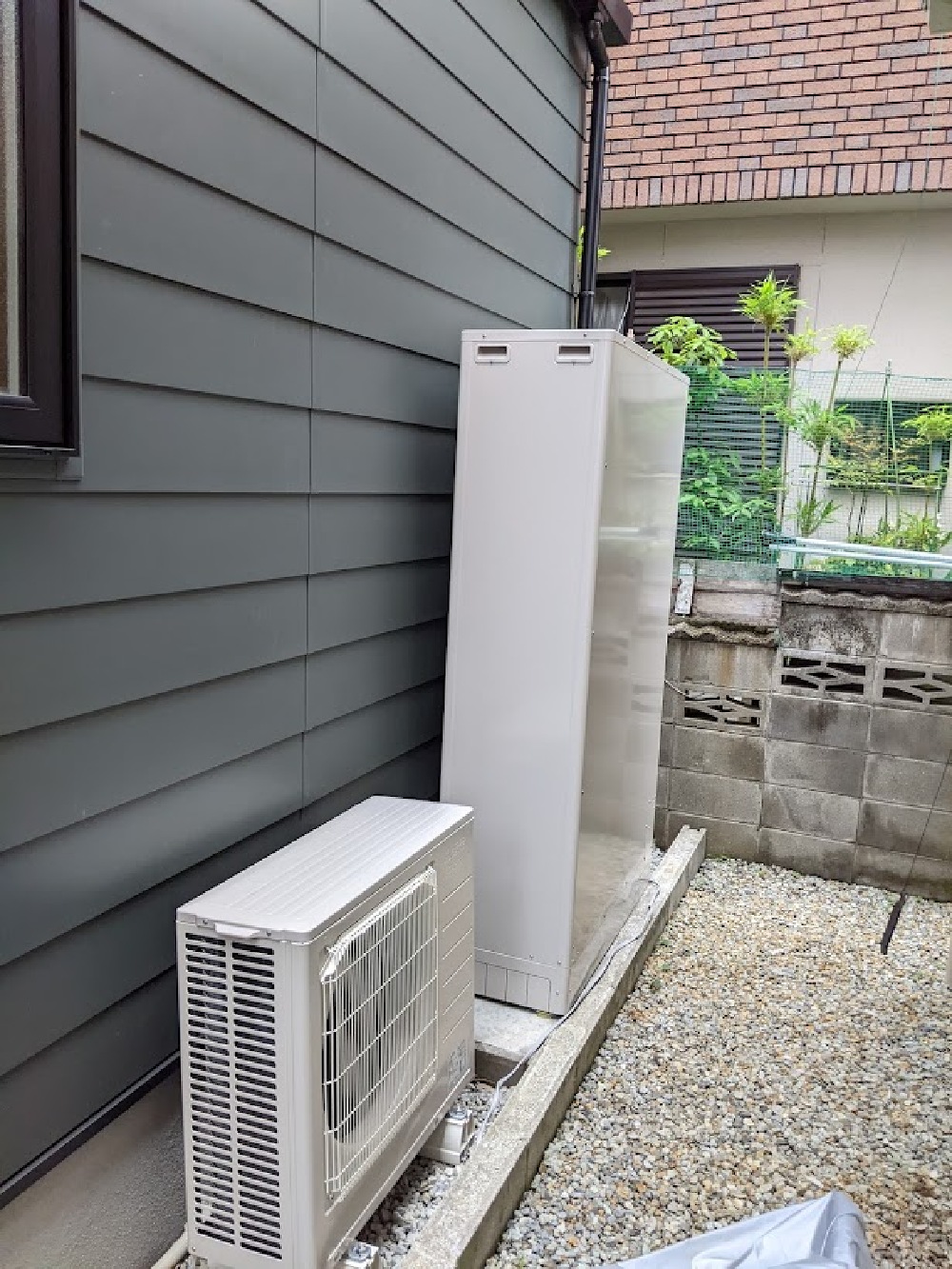

エコキュート

エコキュートが設置された様子です。敷地が狭いためスリム型にしましたがギリギリ納まっています。

35. 2022年04月29日
取り扱い説明

取り扱い説明

本体工事や外構工事が全て完了しました。見学会を控え、お施主様に見ていただくと同時に取り扱い説明をさせていただきました。
