完工事例

タイプ別|すべて

子どもを見ながらお料理ができる アイランドキッチンのある暮らし

小野市 Oさま邸

建築中レポート

1.2022年01月13日
縄張り
縄張り

O様邸の建設予定地では建物が建つ位置にロープを張り、お施主様に確認していただきました。
間もなく造成工事に取り掛かる予定です。

2.2022年01月15日
造成工事

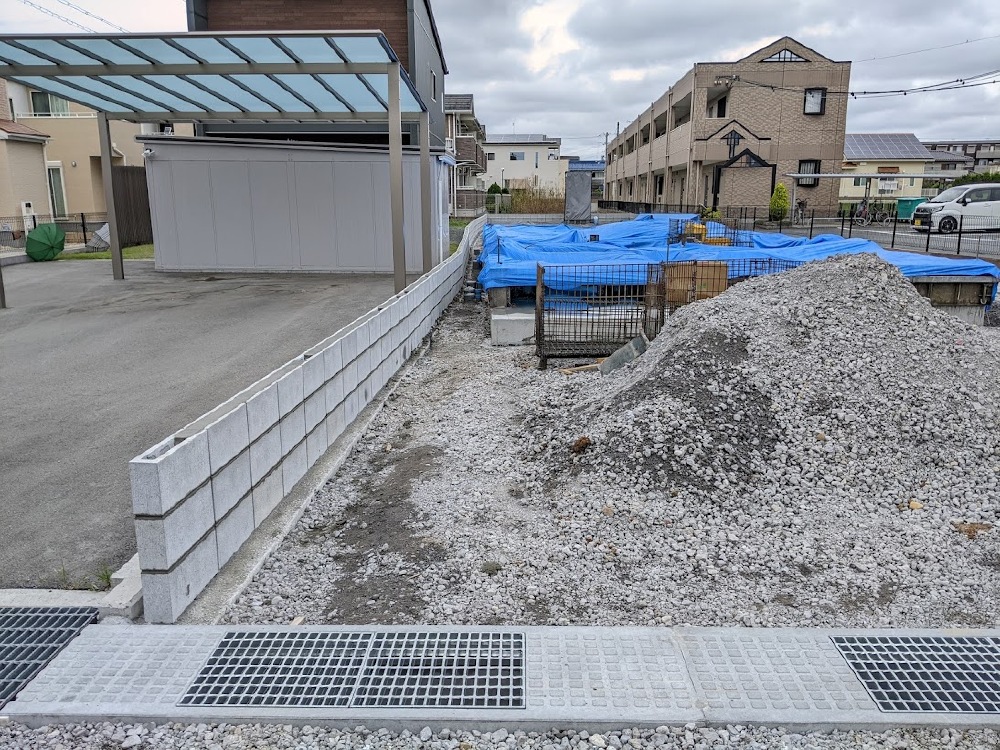

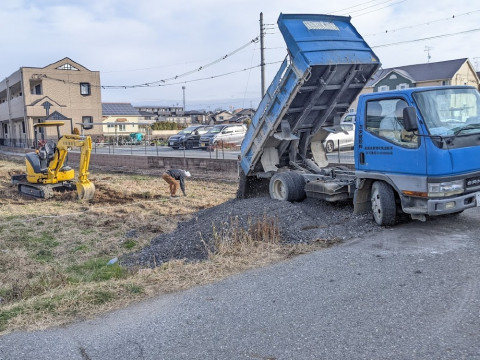

造成工事

O様邸の建設予定地では造成工事が始まりました。擁壁と地上げ、水路橋を設置する工事です。細長くとても広い敷地なので沢山の土が入りそうです。

3.2022年01月20日

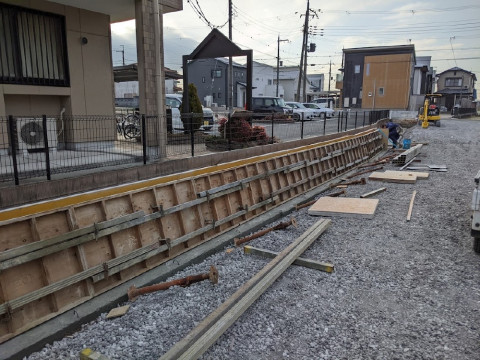

擁壁
擁壁

現場では擁壁コンクリートの型枠が設置させています。長細い敷地で擁壁はかなりの長さになるので、2回に分けて施工されています。

4.2022年02月02日
造成工事

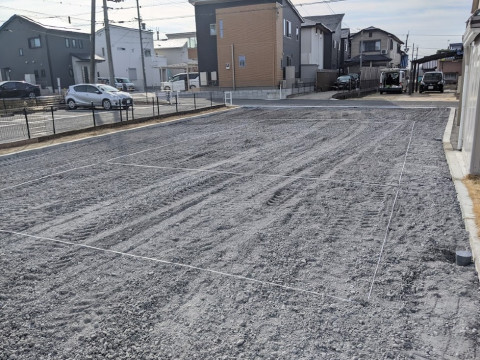

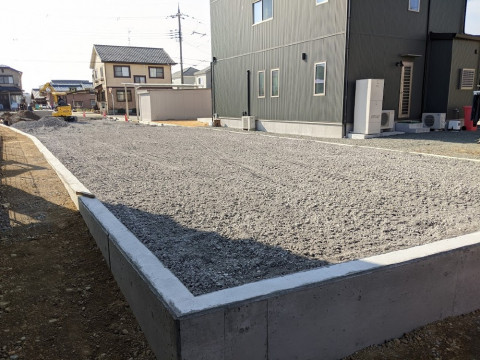

造成工事

道路と反対側の様子です。擁壁が完了し埋め立てまで完了しています。

5.2022年02月02日
VS側溝工事

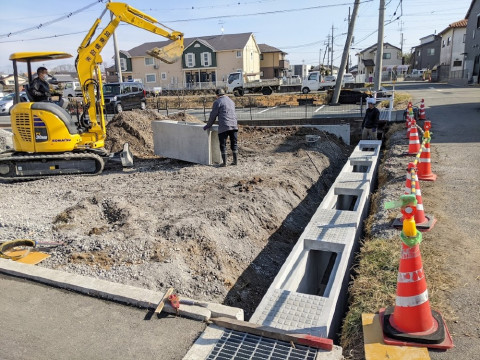

VS側溝工事

擁壁工事がほぼ完成し道路側溝の工事を進めています。VS側溝と呼ばれるコンクリート二次製品を並べ最後に溝底コンクリートを流し込む構造なので、とても精度と強度の高い仕上がりになるのが特徴です。

6.2022年02月12日
縄張り
縄張り

造成工事が完了し、建物を建てる位置を確認するための「縄張り」を行いました。お施主様にも確認していただき、地盤調査を行う予定です。

7.2022年03月24日
確認申請

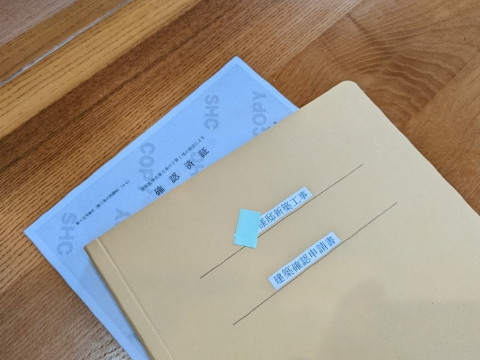

確認申請

建築確認申請書が完成しました。さらに長期優良住宅の認定と、地鎮祭を行ったあと着工となります。

8.2022年03月30日
地鎮祭
地鎮祭

建設予定地では地鎮祭を執り行いました。ご両親やお子様も揃って賑やかな雰囲気で神主さんの話も弾みます。このあと申請書類が出来たあと間もなく着工となります。

9.2022年04月12日

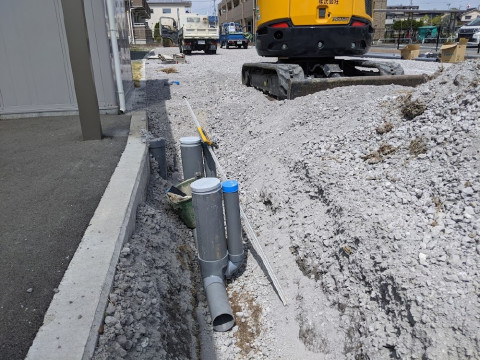

先行配管
先行配管

基礎工事に先立ち外部の配管工事をしています。このような隣接した場所の掘削は、工事の取り合いの日程調整が重要になります。

10.2022年04月15日

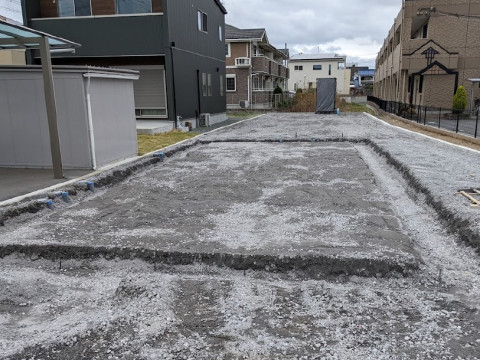

掘削

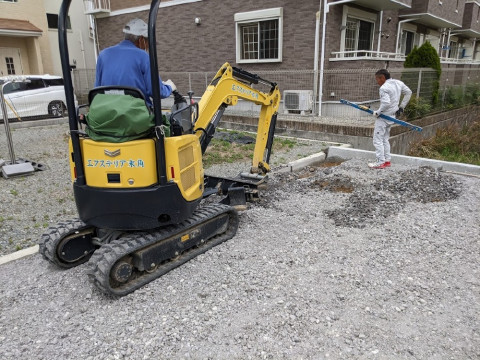

掘削

基礎掘削の様子です。外周部が掘り下げられ、べた基礎の下地が完了しました。このあと、防湿シートを敷いて捨てコンクリートが流し込まれる予定です。

11.2022年04月19日
鉄筋工事

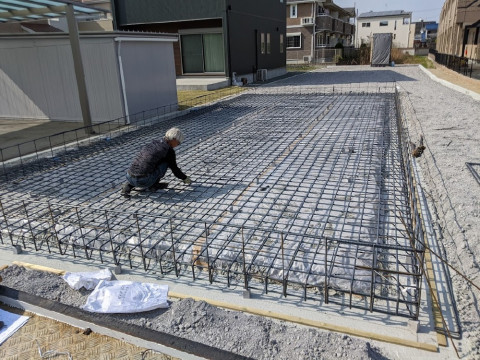

鉄筋工事

O様邸では基礎工事が進んでいます。写真は鉄筋工事の様子。べた基礎の土間には13㎜の鉄筋を150㎜ピッチで組んでいます。鉄筋工事は2日間の予定です。

12.2022年04月21日
外構工事
外構工事

基礎工事と同時に外構工事も取り掛かりました。隣地との間が狭いため、先に境界ブロック塀工事を進めています。

13.2022年04月21日
鉄筋検査

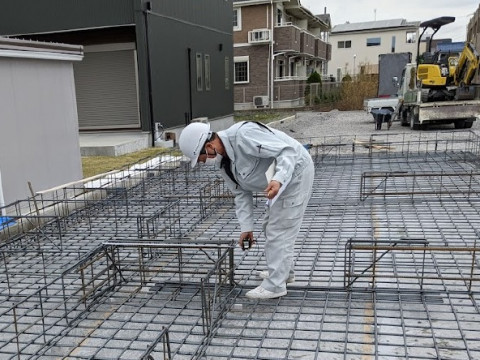

鉄筋検査

O様邸では基礎の鉄筋工事が完成し、ハウスプラス検査員の方に配筋検査をしていただきました。訂正箇所も無かったので次の工程に取り掛かる予定です。

14.2022年04月28日
先行塀工事
先行塀工事

基礎工事と並行してブロック塀を施工しました。敷地は隣地と少し高低差があり、土やゴミが越境しやすいので仮囲いを兼ねて先に設置しました。基礎コンクリートも流し込まれ、数日養生したあと型枠が外される予定です。

15.2022年04月30日

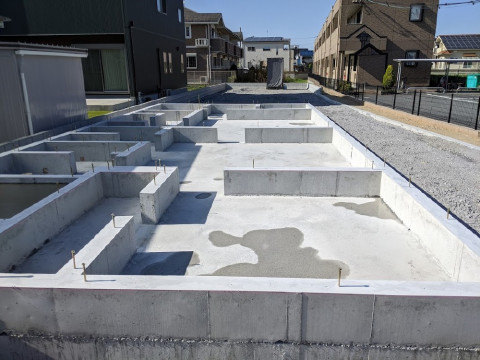

基礎出来形
基礎出来形

型枠が取り払われ基礎工事が完了しました。このあと設備の先行配管工事に取り掛かる予定です。

16.2022年05月06日
雨水排水工事
雨水排水工事

設備屋さんが雨水排水工事を進めています。敷地が細長いので水勾配をとると深い掘削工事になります。

17.2022年05月09日
先行配管工事

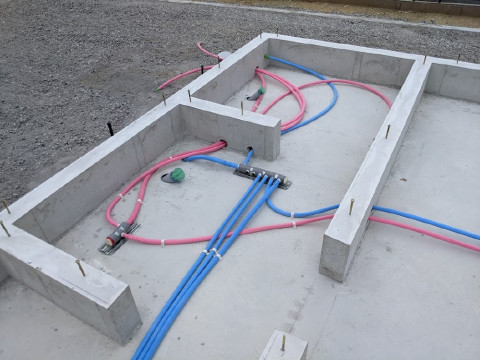

先行配管工事

基礎工事が完了し、床下地が設置される前に設備屋さんが先行配管工事を行いました。長期優良住宅なので給排水菅は取替えできるようサヤ管方式にしています。

18.2022年05月10日
防蟻剤
防蟻剤

土台敷きが始まりました。アンカーボルトの穴あけが終わったら防蟻剤を塗っていきます。これはホウ酸を主体とした成分で人畜無害のものを使用しています。

19.2022年05月10日
土台敷き①

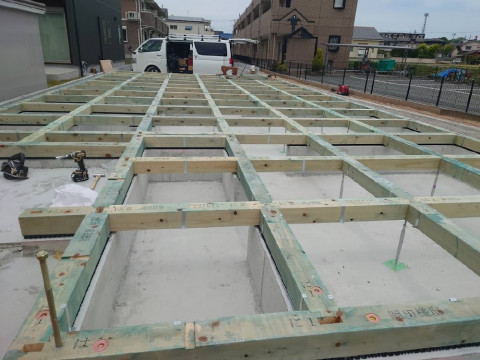

土台敷き①

土台が取り付けられた様子です。910ピッチの升目になるように組んでいます。

20.2022年05月10日
土台敷き②
土台敷き②

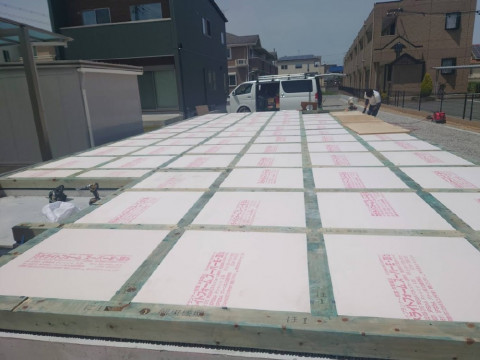

1階の床全面に断熱材が取り付けられました。100㎜の厚みのものを使用しています。

21.2022年05月10日
土台敷き③

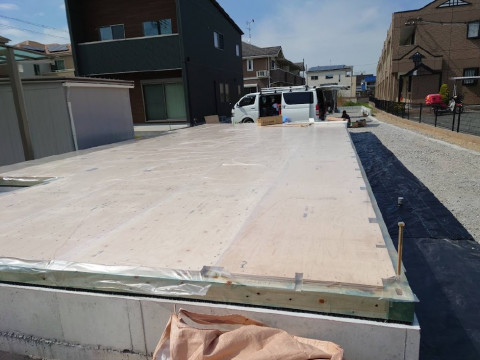

土台敷き③

床下地として28㎜の針葉樹合板が張られ、養生シートが張られて土台工事が完了しました。このあと材料がこの上に運び込まれる予定です。

22.2022年05月12日
フローリングのオイル塗装

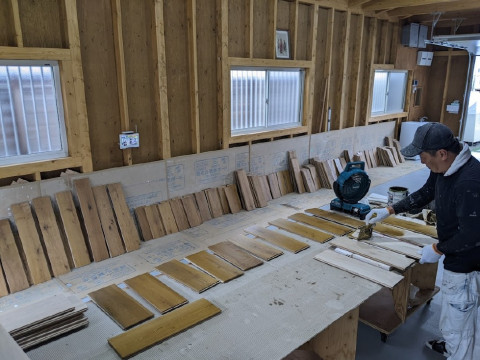

フローリングのオイル塗装

MDhomes Refoem Factoryでは塗装屋さんが無垢オークフローリングのオイル塗装をしています。かなりの枚数があるので全てのフローリングの塗装をするには数日かかりそうです。

23.2022年05月16日

先行足場
先行足場

明日の上棟を控え先行足場が組まれています。敷地が細長いので狭い幅のものも使いながら、作業もしやすい足場にしてもらっています。

24.2022年05月17日

上棟
上棟

絶好の作業日和の下、上棟が行われました。大工さんは総勢7名で手際よく進みます。

25.2022年05月17日
上棟2
上棟2

野地板に防水紙が張られ、間柱なども取り付けられました。予定以上に作業が進んで上棟日を終える事が出来ました。

26.2022年05月19日
制震金物

制震金物

O様邸では制震金物が取り付けられています。筋交いの上下端部の黒いものが制震装置で、地震の大きな揺れをしなやかに吸収して他の部分の損傷を抑えると言うものです。通常の在来工法の筋交い金物として施工できるので使いやすく性能も優れています。

27.2022年05月25日
無垢オークフローリング

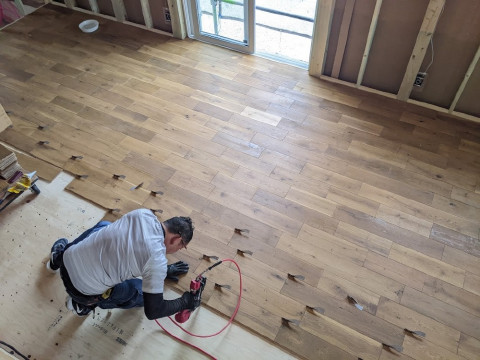

無垢オークフローリング

O様邸では大工さんがフローリングを張っています。湿度で収縮するので一定の隙間をあけながら固定していきます。

28.2022年05月27日
グラスウール

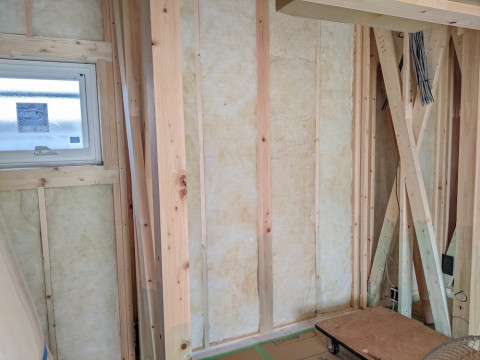

グラスウール

壁には105㎜厚のグラスウール断熱材が取り付けられました。袋入りのグラスウールが一般的ですが、この袋無しのグラスウールは隙間があると一目瞭然なので確実な施工が出来ます。このあと防湿フィルムが張られる予定です。

29.2022年06月06日

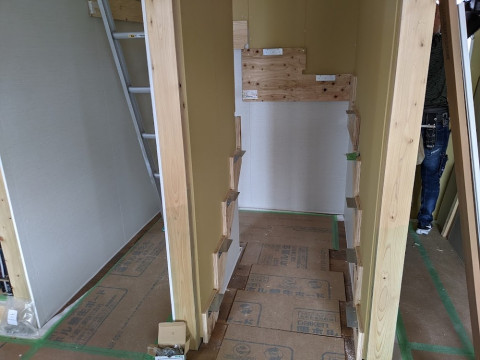

階段下地
階段下地

階段下地が取り付けられました。このあと段板をのせて固定します。階段下のスペースは収納になるのでクローゼット用の化粧ボードを張りました。

30.2022年06月13日
外装工事
外装工事

外壁にはガルバ鋼板のサイディングが張られています。真っ白でフラットなパネルを縦張りしています。

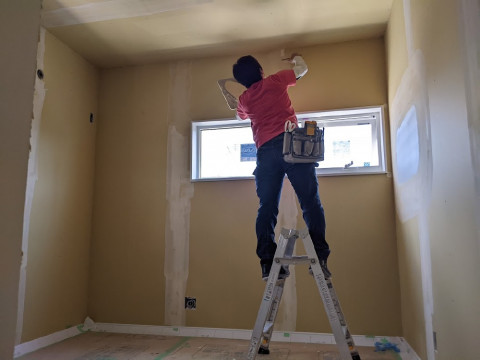

31.2022年07月01日
クロス工事
クロス工事

内部ではクロス工事が始まりました。まずは平らな下地づくりで石膏ボードにパテをしています。

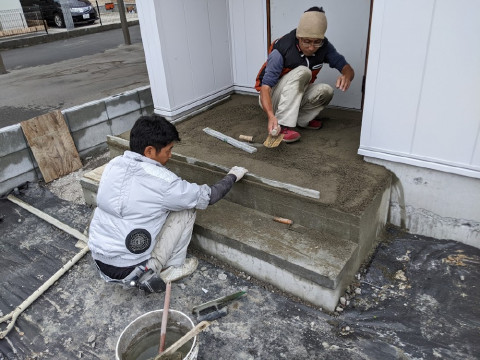

32.2022年07月05日
玄関タイル
玄関タイル

内部の仕上げ工事も終わり、玄関タイルを張ってもらっています。外構工事も同時に進めています。

33.2022年07月11日

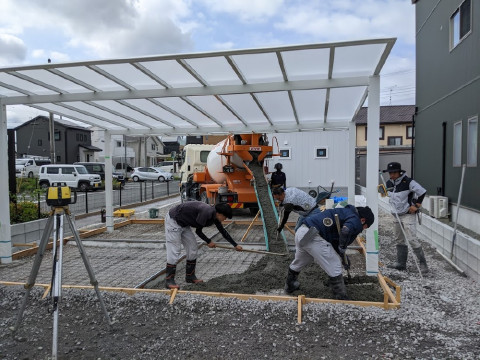

カーポート土間コン
カーポート土間コン

お家の裏側に設置したカーポートの土間コン打設を行いました。進入路が狭いため小型の生コン車を手配しました。

34.2022年07月22日
機能門柱

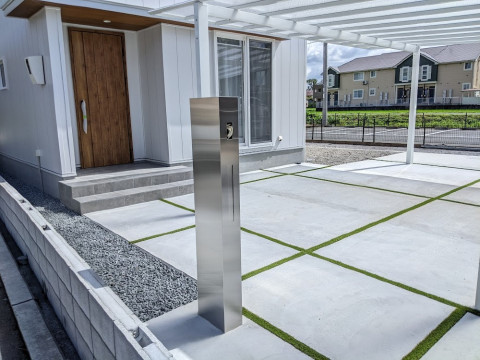

機能門柱

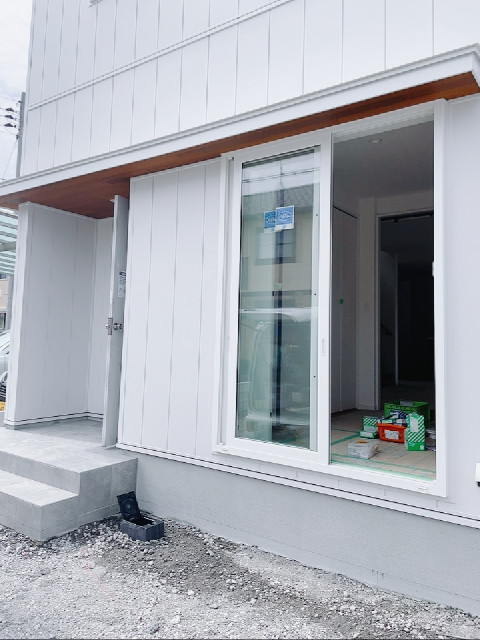

外構が完成しました。写真はステンレス製の門柱で、インターホンとポスト、サインの機能を合わせ持ちます。スクエアで主張し過ぎないシンプルなデザインが建物と馴染んでいます。
