作業場土間のある SIMPLE和モダンの2世帯住宅

小野市 Nさま邸

タイプ別|すべて

土間のある家

建築中レポート

1. 2022年04月01日
外観デザイン

和モダン

周りの景観に合わせた外観に。
「黒い焼板×塗り壁」の
モノトーンの和モダンスタイルの
2世帯住宅。
用途いっぱいの土間のある間取りです♪

2. 2022年04月19日
申請業務

申請業務

N様邸では建て替え工事に向け、着々と申請業務が進んでいます。許可申請から建築確認申請、長期優良住宅申請など沢山の申請の許可が下りた後の着工となります。

3. 2022年04月28日
解体準備

解体準備

N様邸では既存建物の解体工事に取り掛かっています。まずは準備として内部の片付けと外部の足場組みを行います。大きな建物なので日数もかかりそうです。

4. 2022年05月13日

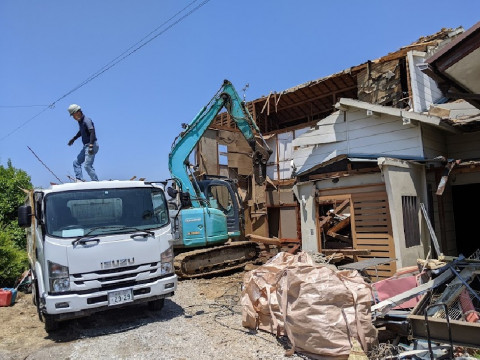

解体工事

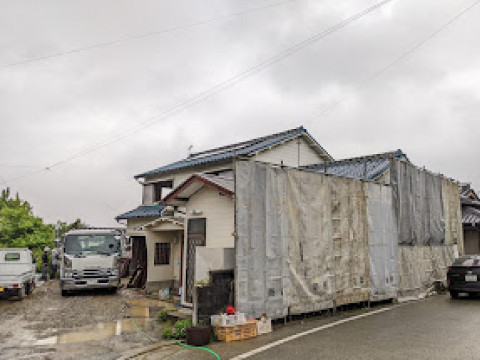

解体工事

N様邸では解体工事が進んでいます。今日は母屋の内部の残存物の片付けが行われました。外部足場も組まれています。

5. 2022年05月18日

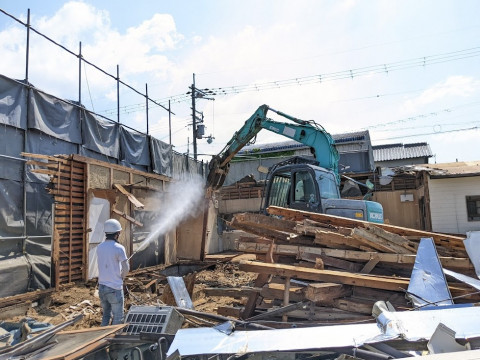

解体工事

解体工事

母屋の解体工事が進んでいます。外壁が外へ倒れないよう内側から柱や梁を抜いていきます。解体ガラは丁寧に分別しながら処分場へ運ばれています。

6. 2022年05月23日
解体工事

解体工事

N様邸では解体工事が進んでいます。埃が飛散しないよう水をかけながらの作業です。

7. 2022年06月08日
解体完了

解体完了

既存の解体工事が全て完了しました。すっきりして見違えるような敷地になりました。

8. 2022年06月10日
農業倉庫

農業倉庫

敷地内の農業倉庫の改修をしています。スレート板を剥がし、ガルバ鋼板で屋根と壁を仕上げています。

9. 2022年06月11日
擁壁工事

擁壁工事

道路と同じ高さまで土を盛るため、擁壁工事に取り掛かりました。擁壁の高さは最大50CMくらいなので簡単な構造のもので行います。

10. 2022年06月13日

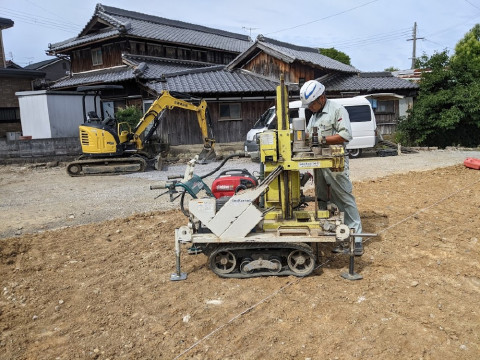

地盤調査

地盤調査

N様邸の建設予定地では地盤調査が行われました。小川の傍なので少し心配もありましたが良好な地盤のようで一安心です。

11. 2022年06月24日

縄張り

縄張り

造成工事が完了し、建物を建てる位置に縄を張りました。間もなく地鎮祭の後に基礎工事の着工となります。

12. 2022年06月30日
基礎下地

基礎下地

地鎮祭の後、基礎下地工事に取り掛かりました。熱い中でしたが着々と工事が進められていました。

13. 2022年06月30日
地鎮祭

地鎮祭

N様邸の建設予定地では地鎮祭が執り行われました。朝から強い日差しが照り付ける猛暑でしたが、時折吹く風が心地よかったです。

14. 2022年07月01日
基礎下地2

基礎下地2

基礎下地が完成しました。外周には捨てコンクリートが打設され、内部には防湿シートが敷かれています。

15. 2022年07月07日

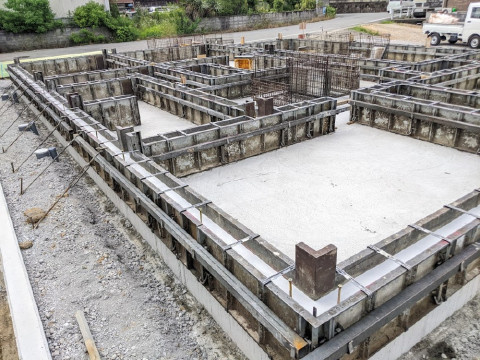

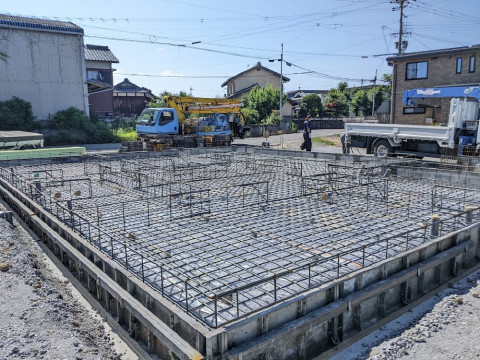

基礎土間コンクリート

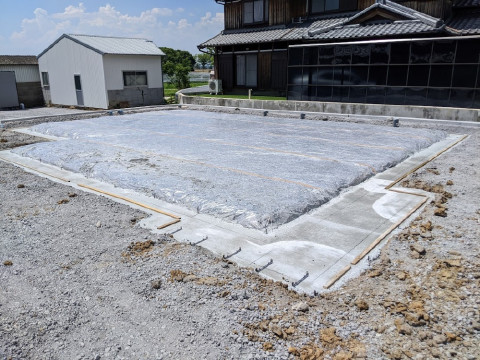

基礎土間コンクリート

鉄筋工事が完成して先日、鉄筋検査も完了しました。今日は型枠が設置され、土間コンクリートを打設する予定です。

16. 2022年07月09日
布基礎型枠

布基礎型枠

布基礎の型枠が設置されコンリートが流し込まれました。

17. 2022年07月13日
土間コンクリート押え

土間コンクリート押え

玄関ポーチと玄関の土間コンクリートを打設しました。玄関はコンクリート金コテ押えなので左官さんに来ていただきました。

18. 2022年07月14日

基礎出来形

基礎出来形

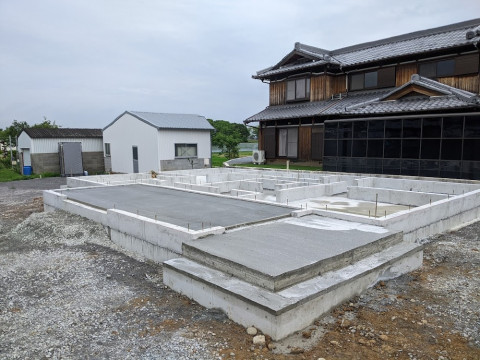

基礎が完成しました。週明けに大工さんが土台の取付をする予定です。

19. 2022年07月18日
土台

土台

大工さんが土台の取付をしました。雨天が多い中、幸いにも晴天日に工事が出来ています。緑色に見えるのはホウ酸の防蟻剤を塗っているためです。

20. 2022年07月18日
床断熱材

床断熱材

土台の間には床断熱材のカネライトフォーム100㎜が敷き詰められました。このあと針葉樹合板28㎜が張られる予定です。

21. 2022年07月20日

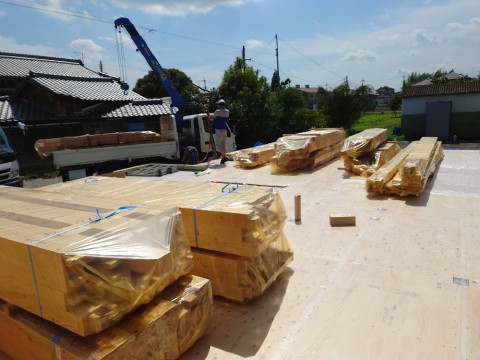

上棟準備

上棟準備

土台の上に1階の木材が運び込まれています。雨が降っても木材が濡れないようシート養生も重要です。

22. 2022年07月22日
上棟

上棟

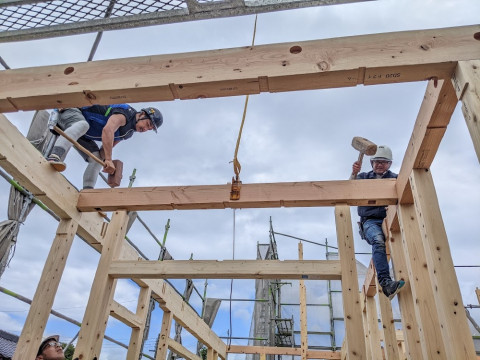

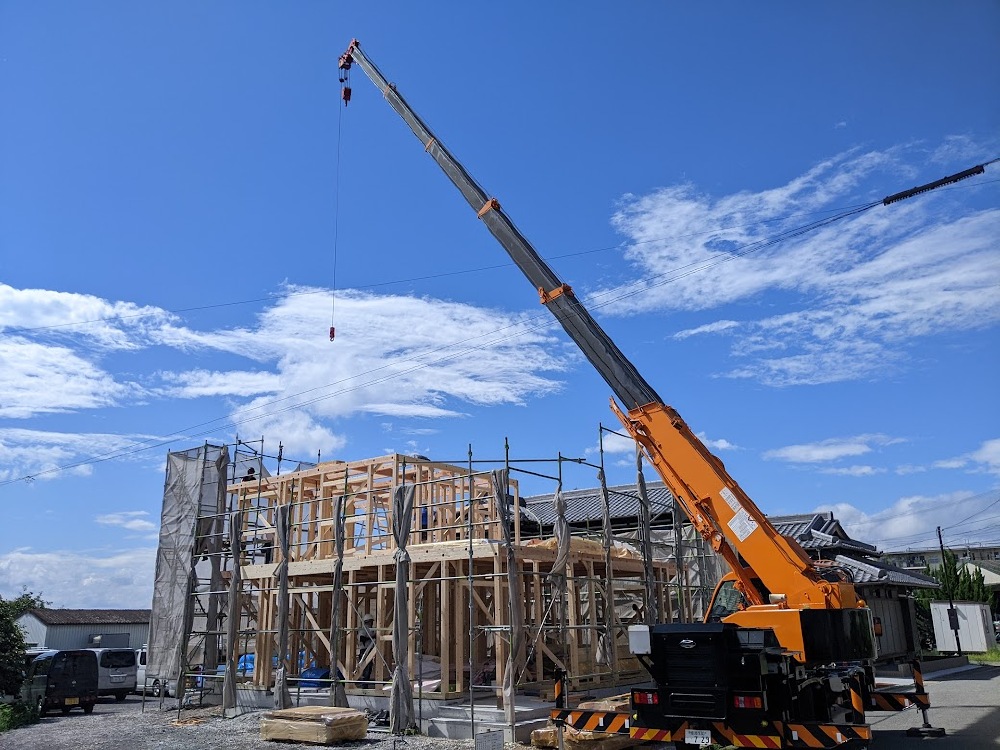

前日の雨から一転して好天の元、上棟が行われました。無垢桧材を沢山使っています。

23. 2022年07月22日
上棟2

上棟2

強い日差しですが、大工さんが頑張ってくれています。

24. 2022年07月22日

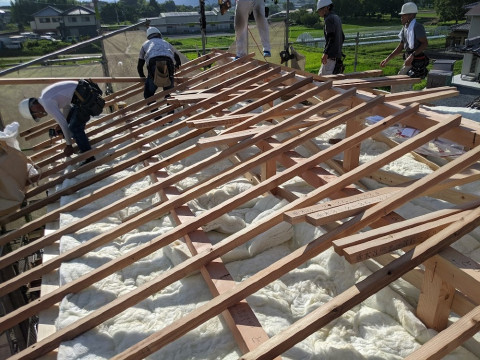

桁上気密断熱

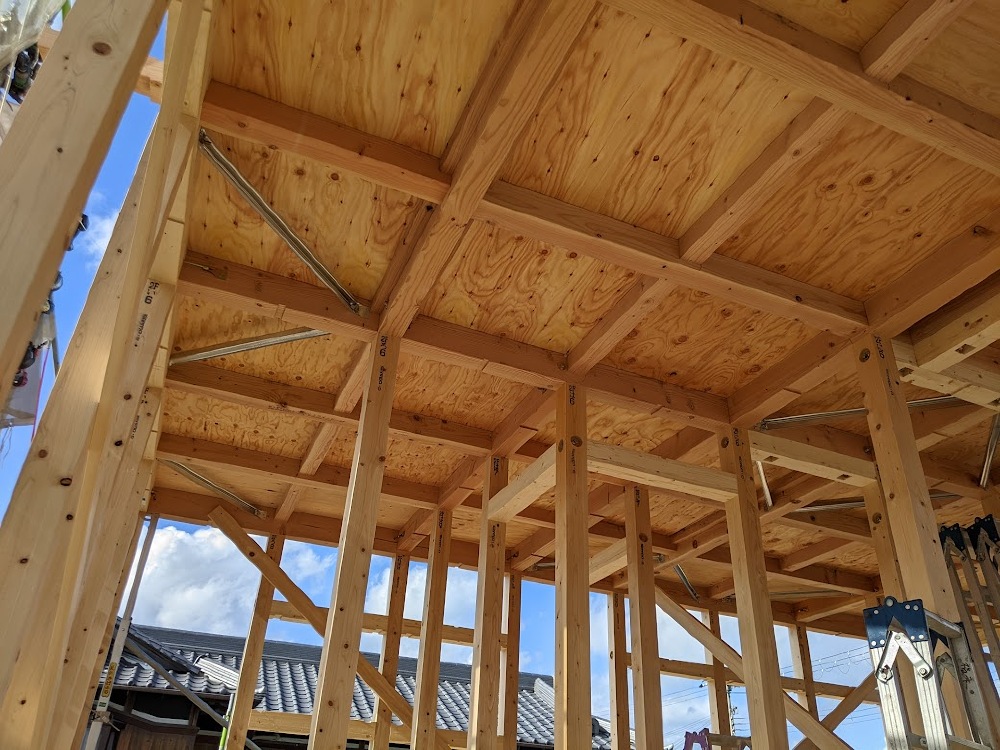

桁上気密断熱

2階の小屋裏の様子です。通常はこの針葉樹合板は張られてなく、屋根の野地板が見えます。弊社では桁上気密断熱をしているので、この合板の上に断熱材を敷き込みます。

25. 2022年07月22日
桁上気密断熱

桁上気密断熱

桁上に高性能グラスウールが敷き詰められたあと、屋根下地工事をしています。屋根面の断熱と気密工事は上棟時に完了しています。

26. 2022年07月28日
中間検査

中間検査

内部の玄関の様子です。中間検査が終わり断熱材と気密シートが張られています。

27. 2022年08月01日

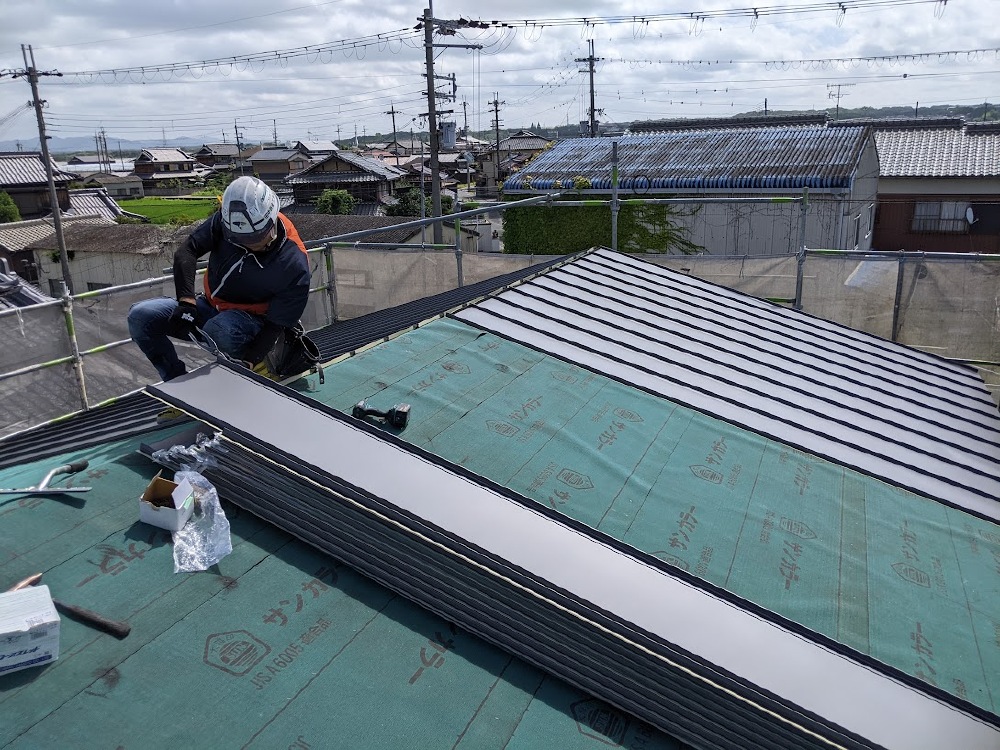

ガルバ鋼板屋根

ガルバ鋼板屋根

屋根にはガルバ鋼板が葺かれています。完成後にソーラーパネルが設置される予定です。

28. 2022年08月03日

外壁下地

外壁下地

外部の工事が進んでいます。
外壁には通気胴縁を取り付けたあと、モルタルを塗るための「ラス地」と呼ばれる杉板を張っています。
今回はモルタル壁と焼杉板の2種類でアクセントを付けた外観に仕上げていきます。

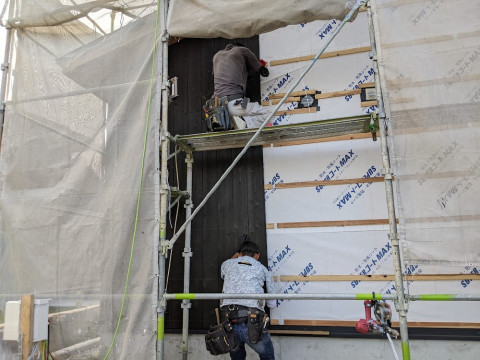

29. 2022年08月04日

焼杉板

焼杉板

外壁には焼杉板を張っています。杉板の表面を焼いて炭化させ塗装を施したものです。昔ながらの外壁材で耐久性にも優れています。

30. 2022年08月05日
焼杉板2

焼杉板2

外壁工事が進んでいます。軒天材と外壁の焼杉板との取り合いには黒のアルミ見切りを使う事で直線が協調されスッキリと納まりました。

31. 2022年08月06日
加工

加工

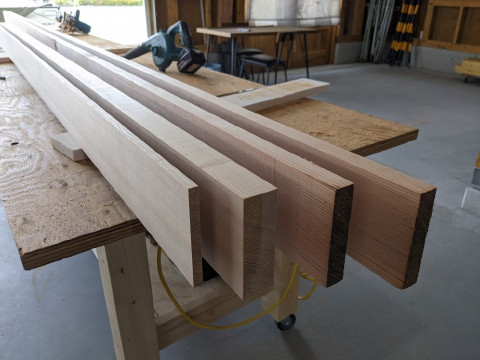

MMDhomes Reform Factory では和室の造作材を加工しました。木目の詰まった米松を使っています。

32. 2022年08月18日

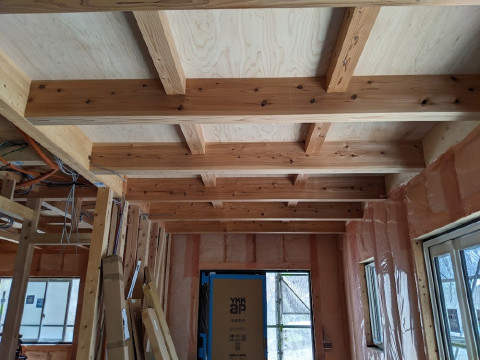

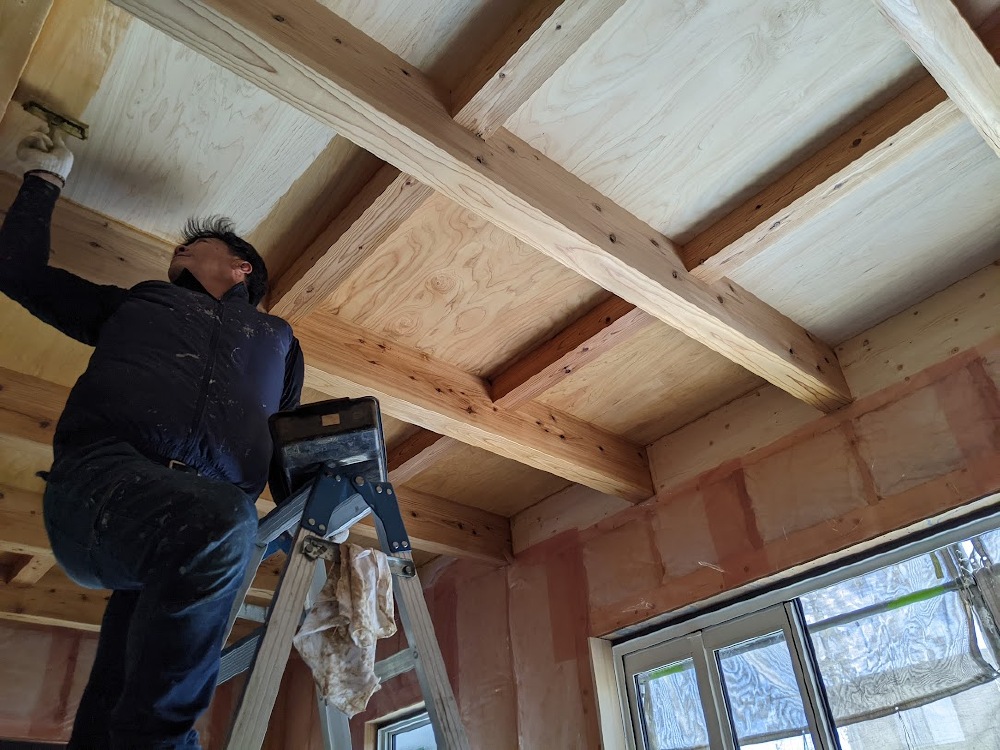

土間の天井

土間の天井

土間の天井は碁盤の目に組んだ梁と天井板の化粧としました。写真は自然オイルを塗る様子です。
壁はシンプルなホワイトで仕上げる予定です。

33. 2022年08月19日
ラス地

ラス地

外壁には焼杉板とモルタル壁の2種類で仕上げます。写真はモルタル壁の下地で『ラス板』と呼ばれる下地です。通気胴縁の上にラス金網を取り付けるための杉板を張り付けています。

34. 2022年08月24日
ラス金網

ラス金網

外壁のモルタルを塗り付けるためのラス金網が張られました。下地にはモルタル専用の防水紙が貼られています。このあとモルタルが塗り付けられる予定です。

35. 2022年09月14日

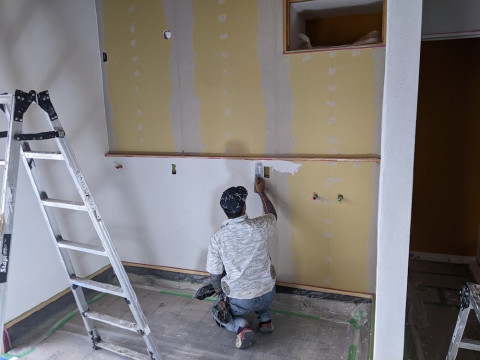

クロス工事

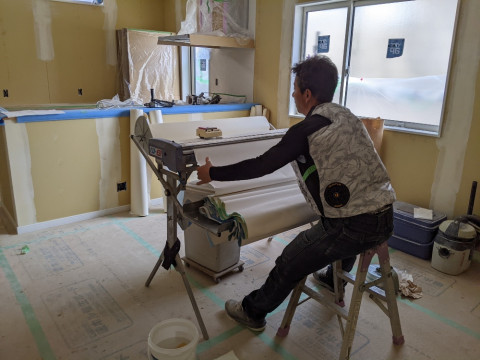

クロス工事

内部では仕上げのクロスが貼られています。仕上げには一部漆喰も塗られる予定です。

36. 2022年09月15日
モルタル塗り

モルタル塗り

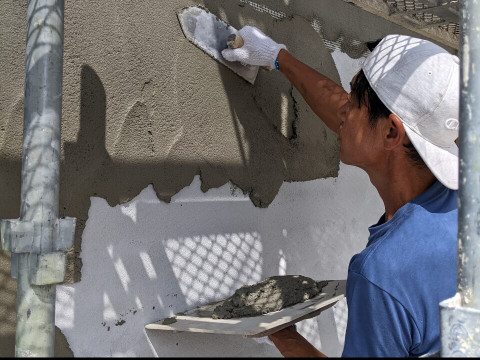

外壁のモルタルで、2回目の下塗りが進んでいます。乾燥を待ってスタッコで仕上げられる予定です。

37. 2022年09月17日
外壁の塗り壁

外壁の塗り壁

外壁の仕上げにスタッコと呼ばれる塗り壁を施工しています。コテむらが少し出るパターンで仕上げています。

38. 2022年09月18日
漆喰塗り

漆喰塗り

内部の玄関土間とホールには漆喰で仕上げています。漆喰は板張りの天井と化粧梁に良く馴染みます。

39. 2022年09月23日

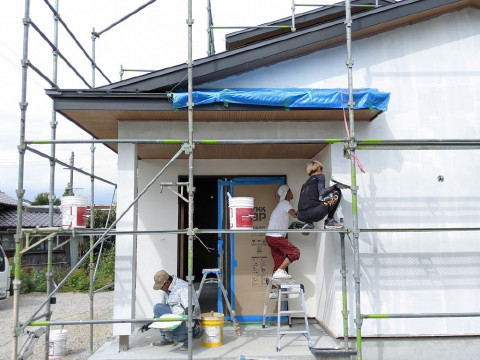

足場解体

9/23〇足場解体〇

待ちに待った足場の解体でした!
モノトーンのかっこいい外観のお目見えです。

40. 2022年10月03日
ハウスクリーニング

ハウスクリーニング

養生が取られました。
奥に見えているお部屋には
畳が入れられます。

41. 2022年10月06日

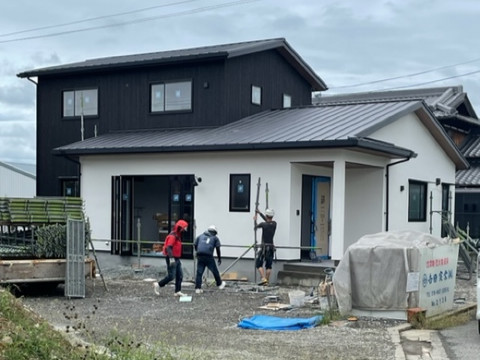

外構工事

外構工事

駐車スペースにコンクリートを敷いたり、
とっても広い敷地を整地して
外構工事完成です!!

42. 2022年10月16日
土間のある暮らし

完成

土間のある二世帯住宅完成です!!
実は、人気のトマト農家さんのオウチ。
土間では野菜の仕分けもされるとか♪
甘くて美味しいトマトも販売されるみたいです!
