建築中レポート
- 1. 2021年11月06日
-
外構工事が完成
外構が完成しました。木製玄関ドアに合わせてウッドフェンスを設置し、カーポートはお家と一体に見えるよう配慮しました。土間コンクリートの目地には人工芝を入れています。お引渡しまであと少しです。
- 2. 2021年10月27日
-

ハウスクリーニング完了
養生がはがされハウスクリーニングが完了しました。写真はK様こだわりの小上がりの畳コーナーです。
- 3. 2021年10月26日
-

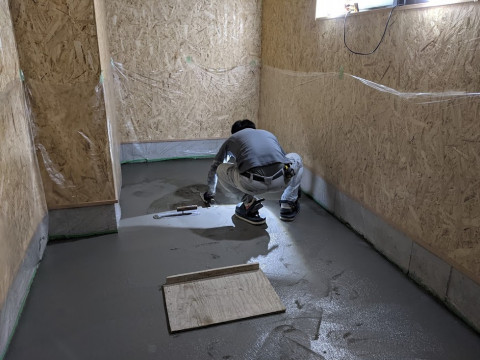

土間コン
倉庫(K様の趣味の部屋)の床には仕上げの土間コンを打設しています。壁にはOSBボードと呼ばれる構造用合板を仕上げで張りました。天井には照明用のダクトレールを取り付け、K様が買って来られたこだわりの照明器具が取り付けられる予定です。
- 4. 2021年10月13日
-
内装工事
大工工事が終わり、内装工事に入っています。壁天井の仕上げはクロスと板張り。その他一部塗装する壁の部分があります。
- 5. 2021年10月08日
-
外装工事

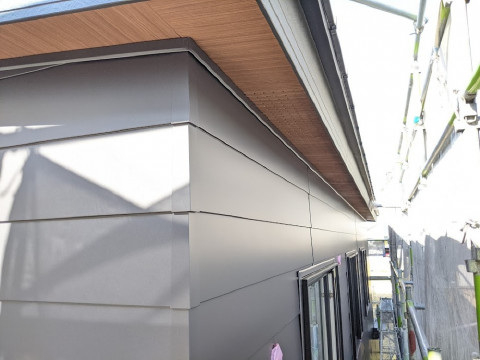

外壁のガルバ鋼板サイディングと破風・軒天工事が完了しました。コーナーも同質役物でスッキリとした納まりです。後はシーリング工事をして樋が取付られると足場解体される予定です。
- 6. 2021年10月04日
-
天井板張り

板張りの天井部分が張り終わりました。
LDKにちょっぴり天井の雰囲気の違う場所。
「今日も疲れたなーー」と
転がって天井を見上げたとき、
無垢のレッドシダーの木を見ながら羅
なんかほっこりした気持ちになれるといいなー。
- 7. 2021年10月02日
-
キッチン
今日はキッチンが組み立てられる日。
まずは、お掃除しやすいキッチンパネルから。
次にレンジフードが取り付けられて、

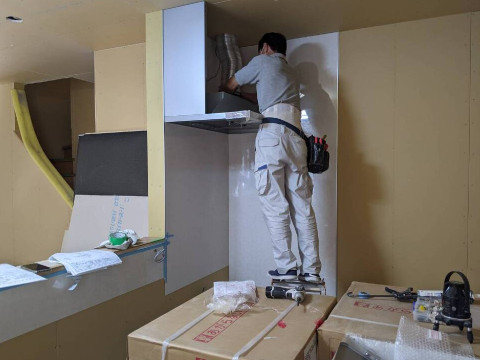

キッチンの組立てとなります。
- 8. 2021年09月26日
-
ガルバ

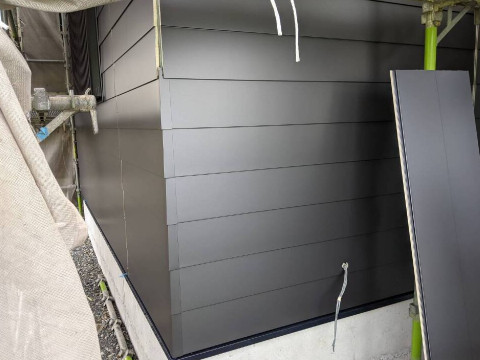

外壁のガルバの登場です!
チャコールグレーのかっこいいカラー。
黒寄りのグレーな感じ。

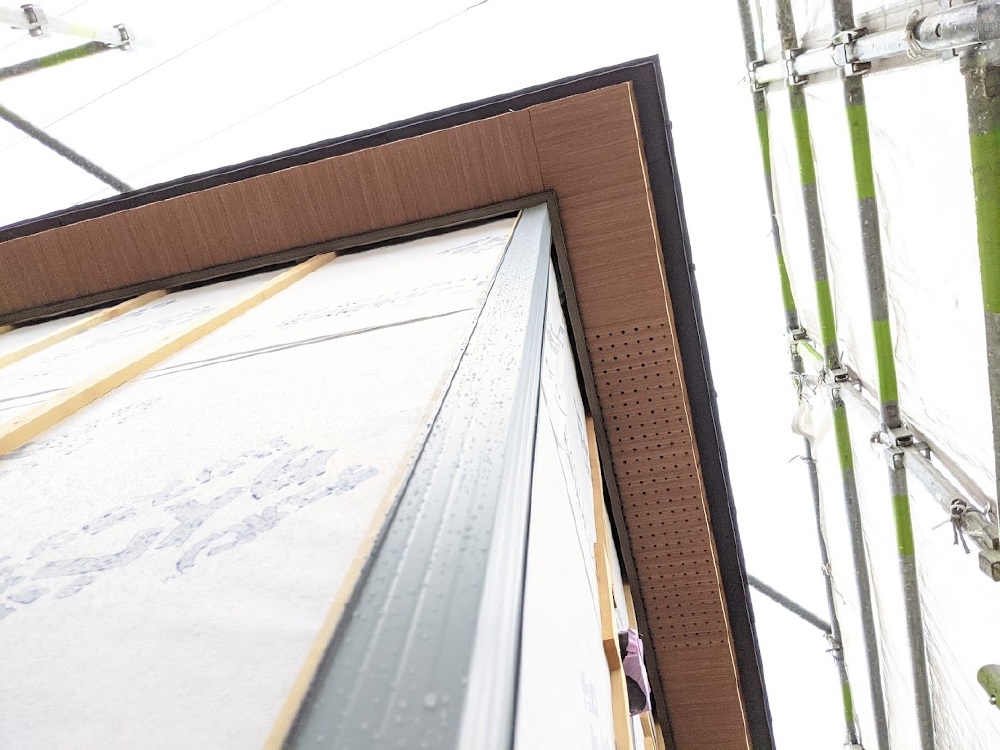

横張り仕様で仕上げていきます。
- 9. 2021年09月23日
-
OSB合板

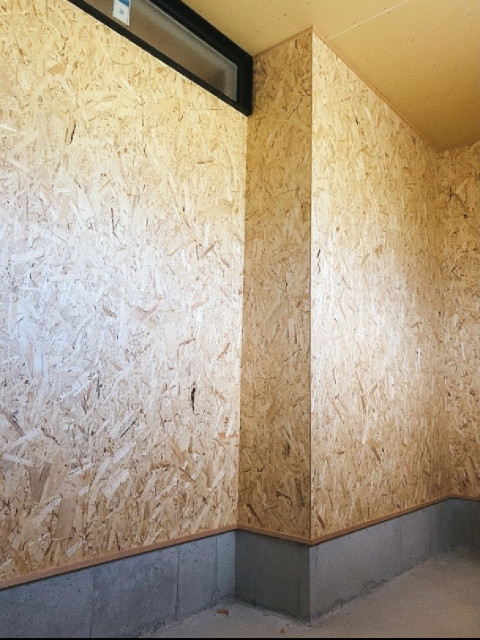

土間倉庫の壁にはお施主様のご要望でOSB合板が張られました。OSB合板は耐力壁に用いられる下地材ですが、仕上げ材としても十分使えるようです。
- 10. 2021年09月22日
-
軒天
外部工事が進んでいます。写真はレッドシダー調の軒天ボードが張られた様子です。次は外壁に金属サイディングを張る工程に入ります。
- 11. 2021年09月13日
-
気密シート
外壁面の室内側には断熱材を充填したあと、気密シートが張られました。コンセント廻りや配管の貫通部はテープで隙間を塞ぎます。このあと石膏ボードが張られていく予定です。
- 12. 2021年09月06日
-

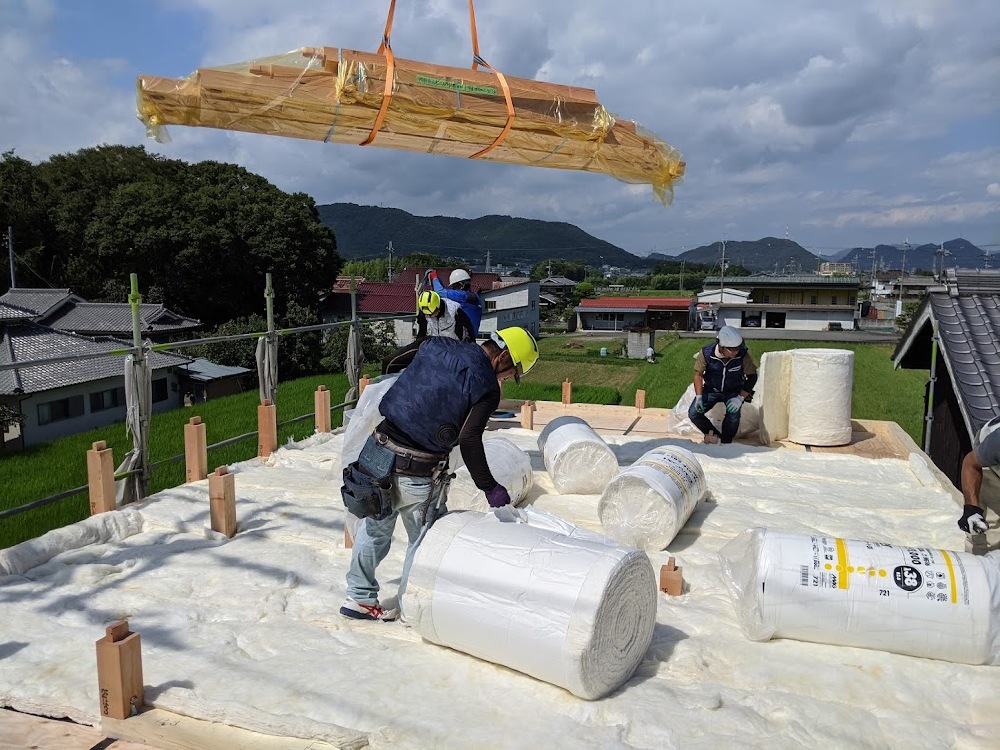

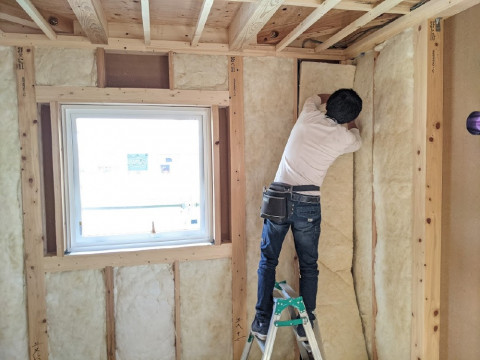

断熱材

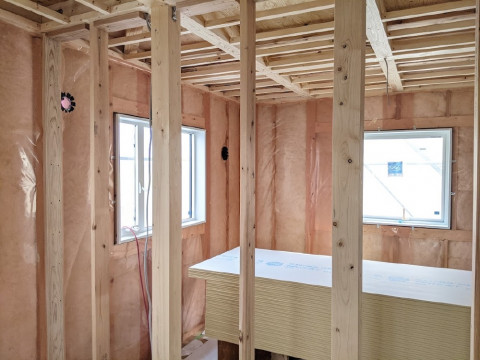

今日は建築確認の中間検査をしていただいたあと、断熱材の施工に取り掛かりました。高性能グラスウールを充填したあと気密フィルムを張り付ける予定です。
- 13. 2021年08月31日
-

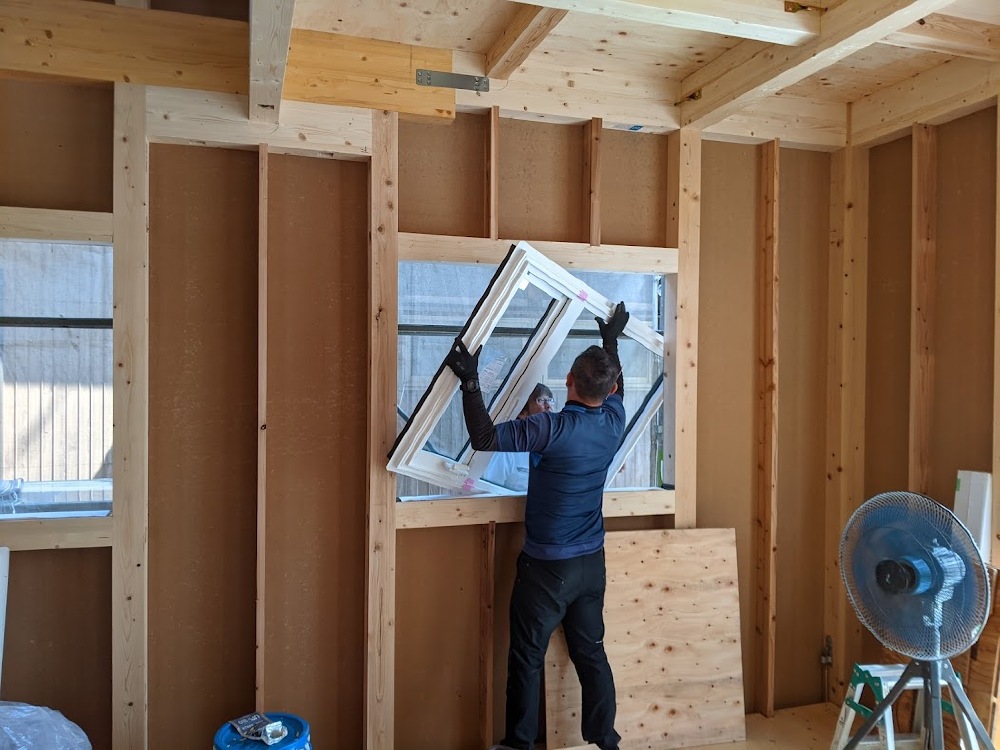

樹脂窓
外壁には構造用面材が張られ、樹脂窓が取付られました。窓廻り防水処理もしっかりチェックしています。
- 14. 2021年08月28日
-

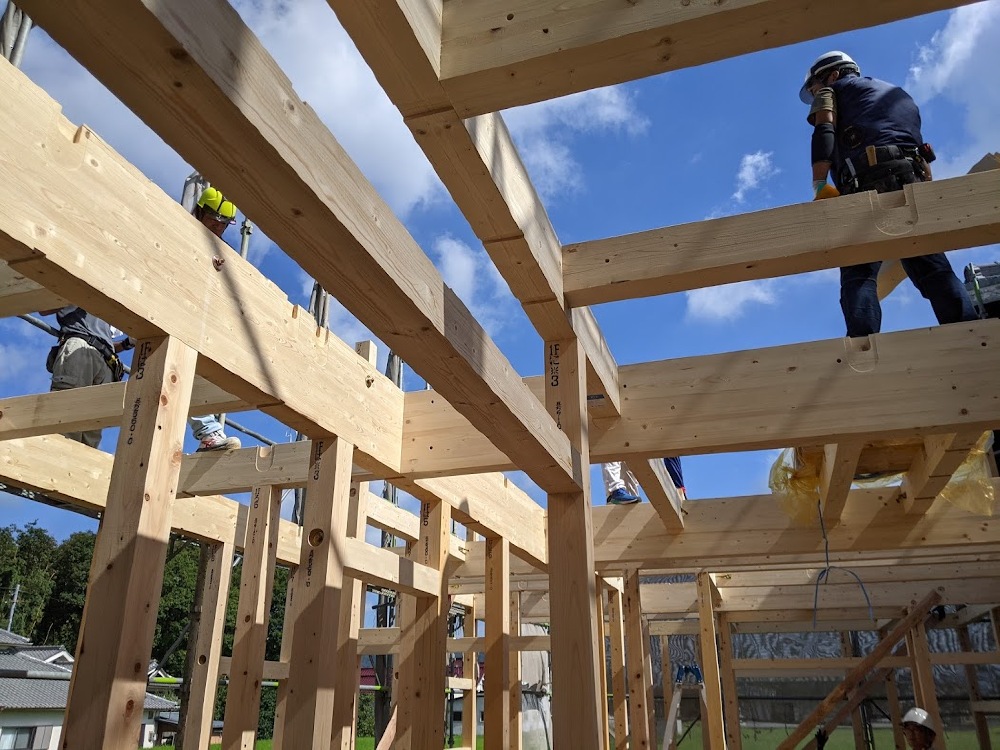

上棟①
雨続きのお盆で基礎工事が遅れましたが、何とか上棟日に間に合いました。ウッドショックで入手困難になった木材ですがこれも無事に確保出来ました。構造材には国産の桧を沢山使っています。
- 15. 2021年08月28日
-
桁上断熱
通常の天井面の気密断熱は隙間なく施工する事は困難です。弊社は気密性と断熱性の向上のために『桁上断熱』を採用しています。同一平面上で気密断熱を上から施工する事で制度の高い工事が出来るようになりました。気密測定でもかなりいい数値が出ています。このあと屋根下地まで完成させて濡れないように養生しました。
- 16. 2021年08月25日
-
土台の取付

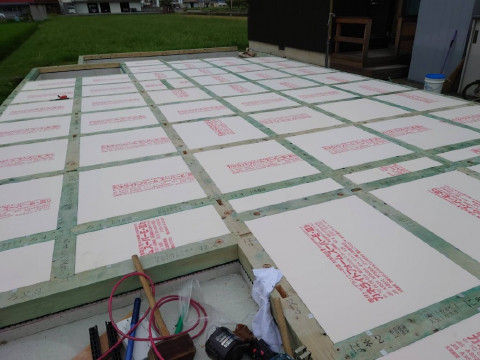

週末に上棟を控え、現場の準備が進んでいます。基礎工事と設備配管工事が終わり、土台が取付られました。土台の緑色部分はホウ酸の防蟻材を塗ったところ。土台の間には床断熱材のカネライトフォーム100ミリを入れました。このあと床合板が張られ、シートを掛けて予定通り完了しました。
- 17. 2021年08月23日
-
屋外配管

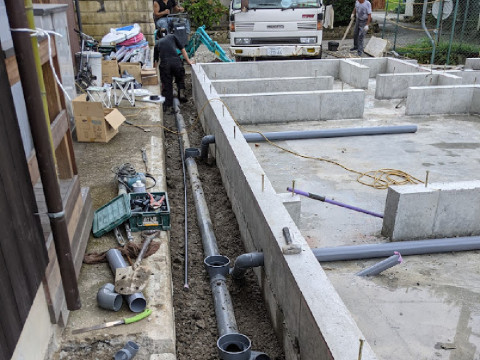

基礎型枠が取り払われ、外部の埋設配管をしています。天気は持ちそうなので工程通り、土台敷きまでには完了する予定です。
- 18. 2021年08月19日
-
基礎コンクリート
立上り基礎の型枠が完成してコンクリートが流し込まれました。雨続きで工事が遅れていましたが、棟上げには間に合いそうで一安心です。
- 19. 2021年08月11日
-
鉄板養生

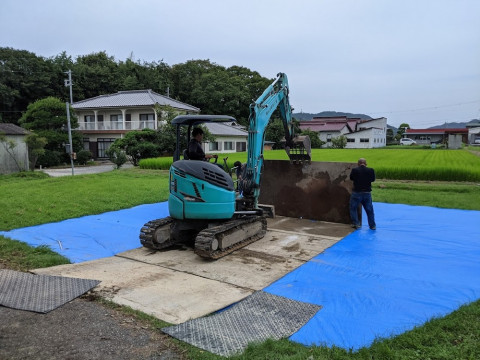

建設地の隣の畑をお借りし、鉄板養生をしました。建設地には電柱と電線があり、上棟時のレッカー作業が困難な状態です。そこで隣の土地をお借りしここにレッカーを設置して作業をする事にしました。鉄板は非常に重く、敷き終わるのに半日がかりの作業となりました。
- 20. 2021年08月11日
-
基礎コンクリート

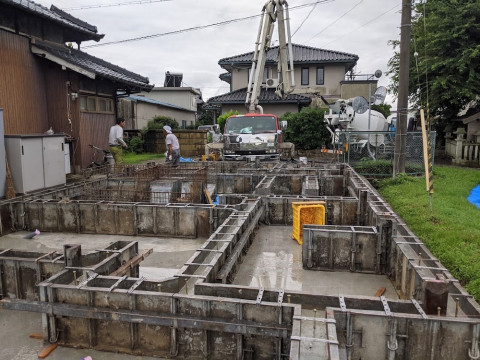

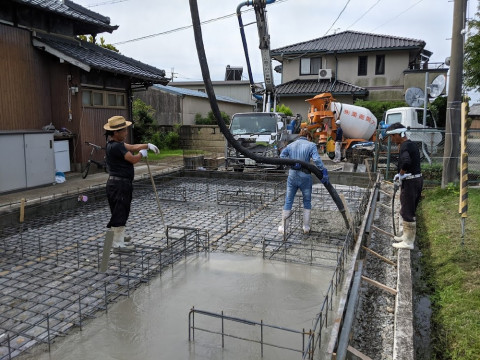

型枠が設置され、一回目の基礎コンクリートが流し込まれました。前面道路を傷めないよう大型を避け、4tの生コン車で打設しました。そのため台数が多くなりご近所の方にはご不便をお掛けしましたが、無事に打設出来ました。
- 21. 2021年08月10日
-

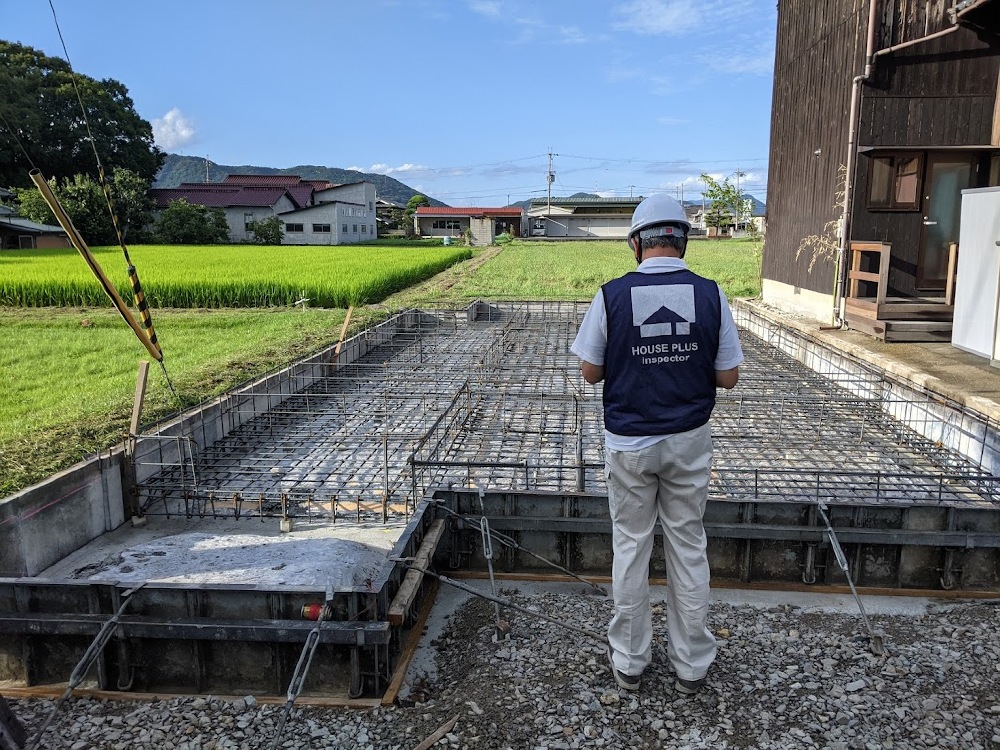

鉄筋検査
鉄筋が施工され、鉄筋検査をしていただきました。特に指摘箇所もなく次の工程に進みます。
- 22. 2021年08月02日
-

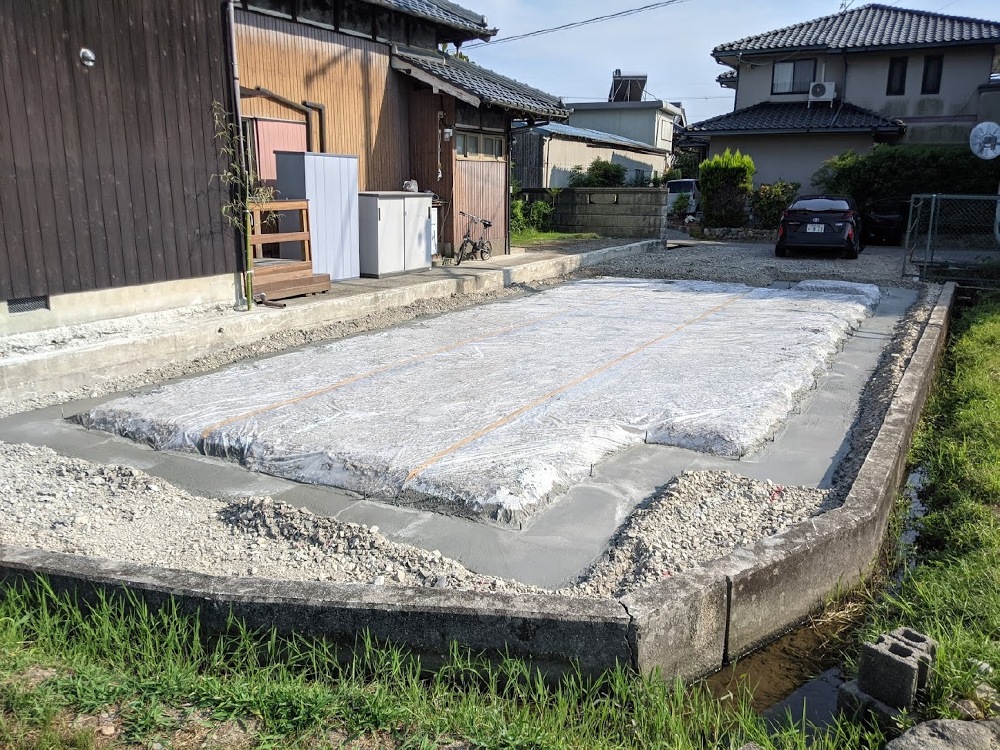

基礎下地
基礎工事が始まりました。まず基礎の下地で捨てコンクリートと防湿シートが施工されました。この後、鉄筋工事に取り掛かります。
- 23. 2021年07月19日
-

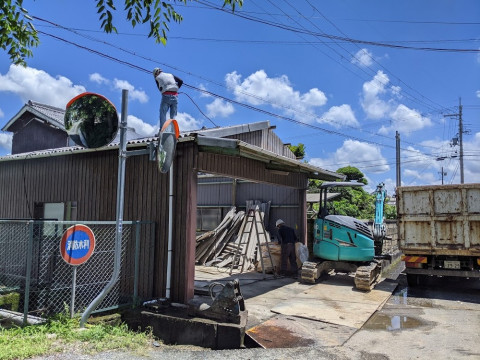

解体工事
K様邸の建設地では既存の倉庫を解体工事に入りました。重機も使用しますが、基本的には手で部材を外して仕分けしながらダンプに積込む作業です。梅雨が明け炎天下の作業は大変なので若いスタッフは頼もしいです。
- 24. 2021年07月01日
-
外観
ご実家の横に建築するお家。
シンプルかっこよく。
趣味部屋もある間取りのお家に♪
